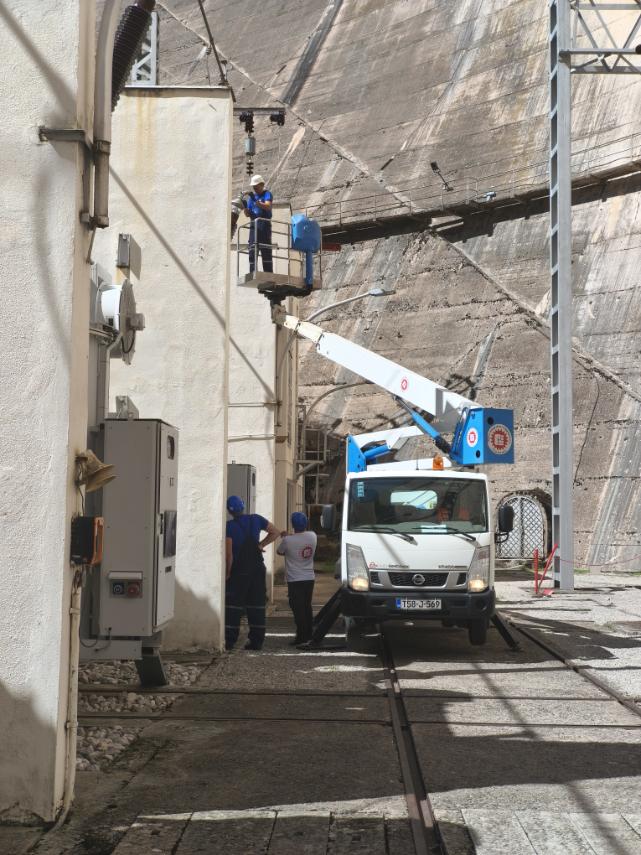

Prema usaglašenom planu remontnih radova sistema „Hidroelektrana na Trebišnjici“ za 2025. godinu, danas (1. septembra 2025. godine) počeo je redovni godišnji remont.

Nikola Tubić, rukovodilac Hidroelektrane „Trebinje 1“ ističe da je u cilju što efikasnijeg sprovođenja remonta i što kraćeg zastoja agregata usaglašen plan remonta u nekoliko termina i to u periodu od 1. septembra do 26. oktobra 2025. godine.

„Na Hidroelektrani ‘Trebinje 1’ beznaponsko stanje je planirano da se odradi do 10. septembra, a u toku beznaponskog stanja elektrana je u potpunosti neraspoloživa, tj. svi agregati su van mreže deset dana, jer su postrojenja bez napona i taj period se koristi za njihovu detaljnu reviziju. Remont agregata 3 će se raditi od 11. septembra do 20. septembra, a od 21. septembra do 30. septembra u planu je redovni godišnji remont agregata 1. Redovni godišnji remont agregata 2 počeće 1. oktobra i biće završen do 10. oktobra ove godine“, rekao je Tubić.

Za vrijeme remonta agregata uvijek će biti raspoloživa dva agregata za potrebe elektroenergetskog sistema.

U vrijeme remonta biće angažovani zaposleni iz HET-a, ali i treća lica za sljedeće radove:

Na HE „Trebinje 1“ treća lica će biti angažovana za sledeće radove: Antikorozivna zaštita dijelova cjevovoda leptirice i difuzora agregata III, Analiza turbinskih ulja, Ispitivanje i servisiranje generatorskih i transformatorskih zaštita, Ispitivanje i servisiranje dalekovodnih zaštita i zaštita transformatora vlastite potrošnje, Ispitivanje prekidača u 14,4 kV postrojenju, Ispitivanje prekidača u 35 kV postrojenju, Ispitivanje vatrodojavnog sistema, Zamjena protivpožarnih centrala za generatore i Periodični pregled i ispitivanje posuda pod pritiskom i sigurnosnih ventila.

„Redovni godišnji remont je preventivno održavanje gdje se otklanjaju nepravilnosti i smetnje koje su primijećene u prethodnom periodu“, istakao je rukovodilac HE „Trebinje 1“.

Od rukovodioca Hidroelektrane „Trebinje 1“ saznajemo da će HE “Trebinje 2” biti u remontu od 1. do 15. septembra, a HE “Dubrovnik” od 1. septembra do 26. oktobra 2025. godine. Bezvodno stanje tunela je u periodu od 1. do 12. septembra tekuće godine.

Redovni godišnji remont sistema „Hidroelektrana na Trebišnjici“ trajaće do 26. oktobra 2025. godine.
